Подготовка документов и подача заявки на технологическое присоединение
Важным условием является то, что выбирать сетевую компанию следует из ближайших. Перед обращением в сетевую компанию с целью подать заявку на технологическое подключение и заключение договора необходимо подготовить следующие документы:
- Заявление на технологическое присоединение, образец и форму для заполнения которой вы сможете найти на сайте сетевой компании или взять в её офисе;
- Копии документов, подтверждающих право собственности на участок (дом);
- Если на подключаемом участке идёт строительство, то необходим список оборудования, потребляющего энергию. Если на участке уже имеется жилой дом, то необходим список бытовых приборов, являющихся основными энергопотребителями;
- План участка;
- Паспорт заявителя и свидетельство ИНН.
Образец заявки на технологическое присоединение
Заявка от физического лица на присоединение по одному источнику электроснабжения энергопринимающих устройств с максимальной мощностью до 15 кВт изображена ниже.
Также заявку можно скачать тут.
Документы, которые понадобятся
Чтобы произвести подключение к электросетям понадобится предоставить в сетевую организацию определенный пакет документов:
Заявку на технологическое присоединение к электросетям | Подобная заявка имеет несколько видов, в том числе на подключение энергопринимающих приборов, наибольшая мощность которых:
Этот документ имеет установленный образец, которому и требуется следовать. В этом запросе требуется указать:
|
Документы на дом и участок (копии), включая | Свидетельство о праве собственности либо выписку из Росреестра; Документ, на основании которого возникло это право |
Описывающий детали электрификации проект | Образец которого можно найти в сети, при этом на практике во многих регионах частное лицо, которое запрашивает подключение не более 15 кВт, не должно оформлять такую бумагу |
Разрешение на строительство | Если сам объект в настоящий момент еще не построен |
Когда бумаги подает представитель, ему потребуется показать доверенность, оформленную нотариально.
Видео: по данной теме
Электрификация садовых товариществ
В отношении электрификации садовых некоммерческих товариществ (СНТ) законодательство предусматривает иной порядок технологического присоединения к электросетям.
В пределах товарищества собственники наделов не должны самостоятельно заниматься вопросом электрификации. Чтобы подключить свет на даче в садовом товариществе, СНТ проводит собрание членов, на котором и решается данный вопрос. Если большинством голосов принимается положительное решение, заявку в сетевую организацию подает председатель СНТ или назначенный представитель товарищества (п. 8(5) Правил технологического присоединения).
Бесплатно провести электричество в садовое товарищество не удастся – помимо платы за подключение (550 рублей), на каждого участника возлагается своя доля расходов за обустройство инженерной инфраструктуры. Как показывает практика, такие расходы составляют 28-35 тыс. рублей с одного члена СНТ.
Если большинство членов товарищества не желает обустраивать электрические сети, любой из владельцев участков вправе самостоятельно заключить договор на электроснабжение участка в СНТ. Товарищество не может препятствовать ему в электрификации либо взимать с него за это дополнительную плату.
Сам член товарищества должен понимать, что на него в этом случае лягут все расходы по обустройству ЛЭП и прочей инфраструктуры. Индивидуальное технологическое присоединение обойдется значительно дороже.
Тарифы на электричество в небольших населенных пунктах
Тарифы на электричество в России зависят от типа населенного пункта, в котором находится домовладение с источниками потребления энергии. Для жителей сельской местности действует льготный тариф на электроэнергию. Как правило, скидка по льготному тарифу составляет 30%, однако устанавливается она на региональном уровне.
Но здесь есть одна тонкость: льготой могут пользоваться лишь жители районов, имеющих официальный статус сельского муниципального образования.
Это же касается и жителей поселков городского типа. Хотя многие поселки мало чем отличаются от сел, а доходы большинства жителей далеки от городских, платить им приходится по городскому тарифу.
Тарифы в Московской области
Сказанное выше касается и Московской области, где городское население платит за электричество больше, чем сельское. К тому же областные тарифы пересматриваются каждый год. С 01.01.21 года, исходя из одноставочного тарифа для населения жители городов (Балашихи, Долгопрудного, Жуковского, Королева, Коломны и так далее) должны уплачивать 5,73 рублей/ кВт/ч.
В то же время для сельского населения области он составил всего 4,01 руб.
И все же территориальная дифференциация сохраняется – сельские жители и по ним платят меньше.
Сколько стоит провести электричество в частный дом
Подключение от столба, расположенного недалеко от дома, наиболее дешево, поскольку делается быстро, без дополнительного оборудования и больших трудозатрат.
Для того чтобы определить, сколько стоит подключение электричества к частному дому, нужно иметь следующую информацию:
- Расстояние от места подключения до дома. Можно обойтись минимальной суммой в 550 рублей (2016 г.), если при подключении в городе это расстояние не более 300 м, в сельской местности ‑ не более 500 м.
- Регион, в котором производится подключение. Например, подключение в Москве или Казани стоит дороже, чем в небольших городах или в селах.
- Тип подключения. Если подключение делается впервые, то стоить оно будет дороже, чем повторное подключение уже существующей схемы.
- Напряжение подключения. Стоимость подключения к линии 0,4 кВт ниже, чем к линии 6-10 кВт.
При определенных условиях самым недорогим будет подключение дома от опоры, находящейся на границе участка. Цена подключение электричества к дому от столба будет зависеть от:
- заявленной мощности подключения;
- расстояния от столба подключения до дома.
На стоимость в данном случае будут влиять регламенты, по которым выбран алюминиевый или медный провод с сечением, необходимым для заявленной мощности.
Сроки выполнения технологического присоединения
На выполнение мероприятий по технологическому присоединению законом отводятся определенные сроки:
- до 4 месяцев с момента оплаты счета, если “сетевой организации не требуется выполнение работ по строительству (реконструкции) существующей электрической сети, за исключением работ по строительству объектов электросетевого хозяйства от существующих объектов электросетевого хозяйства до присоединяемых энергопринимающих устройств”;
- до 6 месяцев, если такое строительство или реконструкция требуются.
С мая 2021 года минимальный основную часть потребителей – физических лиц, подключающих 15 кВт., сетевые организации обязаны подключить за 30 рабочих дней.
Каковы сроки подготовки со стороны заявителя? Со своей стороны нужно выполнить подготовку к техприсоединению в границах своей балансовой принадлежности. До сих пор встречается информация, что сетевая проверяет энергопринимающее оборудование, то есть проверку выполнения заявителем технических условий. На самом деле сейчас по закону сетевой совершенно безразлично, что творится после “счетчика”. По сути, установив счётчик и подав на него напряжение, сетевая организация свои обязательства выполнила
Когда и как заявитель подключиться к выходным клеммам и включит автомат с точки зрения закона неважно. Для безопасного подключения есть инструкция в личном кабинете
На деле же, сетевые обычно не рискуют и выполняют подключение со стороны заявителя своими силами. Хотя они делать этого не обязаны.
Тарифы на электричество в небольших населенных пунктах
Тарифы на электричество в России зависят от типа населенного пункта, в котором находится домовладение с источниками потребления энергии. Для жителей сельской местности действует льготный тариф на электроэнергию. Как правило, скидка по льготному тарифу составляет 30%, однако устанавливается она на региональном уровне.
Но здесь есть одна тонкость: льготой могут пользоваться лишь жители районов, имеющих официальный статус сельского муниципального образования.
Это же касается и жителей поселков городского типа. Хотя многие поселки мало чем отличаются от сел, а доходы большинства жителей далеки от городских, платить им приходится по городскому тарифу.
Тарифы в Московской области
Сказанное выше касается и Московской области, где городское население платит за электричество больше, чем сельское. К тому же областные тарифы пересматриваются 2 раза в год. С 01.07. 2019 года исходя лишь из одноставочного тарифа для населения жители городов (Балашихи, Долгопрудного, Жуковского, Королева, Коломны и так далее) должны уплачивать 5,29 рублей/ кВт/ч. Рост тарифа составил 4,96%.
В то же время для сельского населения рост тарифов на электроэнергию достиг 5,10%, но даже в этом случае он составил всего 3,71 рубля/ кВт/ч.
И все же территориальная дифференциация сохраняется – сельские жители и по ним платят меньше.
О воздушном подключении
С точки зрения экономии правильным будет именно воздушное подключение к дачному электроснабжению. Помимо доступной цены, стоит отметить и простоту монтажных работ. Такие линии будет несложно обслуживать и при необходимости можно будет с легкостью заменить или же отремонтировать линию.
Последовательность должна быть следующей:
- Провод от ЛЭП вводится в ВРУ, на входе должен иметься трехполюсной выключатель.
- Провод протягивается к счетчику.
- Подключение к дифавтомату с четырьмя полюсами. Здесь же должны располагаться однополюсные выключатели освещения, которые настроены на одну фазу.
- Для осветительной системы предусматриваются отдельные УЗО.
- Для хозяйственных построек должна иметься отдельная секция в щитке.
Правовое регулирование
При проведении электричества на территорию собственного участка, нужно руководствоваться действующим законодательством РФ. Так, среди основных норм, которые нужно учесть:
- Федеральный закон № 35-ФЗ от 26 марта 2003 г. «Об электроэнергетике» определяет основополагающие вопросы. В закона говорится об условиях доступа к электрическим сетям, присоединению к ним;
- Постановление Правительства РФ от 27 декабря 2004 г. № 861 устанавливает правила подключения новых абонентов к электрическим сетям.
Также нужно руководствоваться техническими нормами и стандартами, которые определяют конкретные условия подключения в каждом определенном случае.
Подготовка проекта
Во время разработки проекта или чертежа понадобится изобразить схему внешнего электроснабжения. При создании проектной документации нужно учесть множество нюансов, поэтому правильным решением будет прибегнуть к помощи профессионала.
Чаще всего проект является уникальным объектом, то есть двух одинаковых вариантов практически не бывает. Следовательно, в таком вопросе непременно потребуется помощь при его разработке. Здесь нужно учесть как особенности технического плана, так и желания владельца будущего строения.
Читать дальше: Дисциплинарное взыскание заносится в трудовую книжку
Внимательно стоит рассмотреть расположение трансформатора, а также жильность подводимых кабелей. Если используется схема однолинейного вида, то необходимо учесть, где будут находиться источники электричества.
Верным решением будет обговорить интересующие детали еще до того, как будет заключено соглашение о поставке электричества. В иной ситуации может произойти так, что не будет шанса установить освещение на территории.
Установка электроснабжения предполагает и учет элементов отопительного оборудования. Правильным решением будет применение тех элементов, которые уменьшают расходы по потреблению электричества.
В частности таковыми могут быть пол с подогревом, насосы тепловой разновидности. Кроме того, некоторым клиентам важна такая категория, как безопасность.
Нужно учесть, будут ли ставиться на территории видеокамеры, сигнализация. Эти нюансы следует продумывать заранее, чтобы не было отрицательных последствий.
Подача заявки физического лица на техприсоединение
Первое о чем мы думаем, что делать и куда идти. А идти возможно никуда и не понадобиться. Наша задача сейчас подать заявку на технологическое присоединение в сетевую организацию, а сделать это можно в электронном виде. Сейчас каждая сетевая по закону обязана иметь на своем сайте личный кабинет по техприсоединению, так почему бы этим не воспользоваться?
Впрочем, не всегда и не везде все бывает гладко, поэтому не лишним будет знать, что подать заявку на техприсоединение физическое лицо может также очно или почтой
Здесь важно знать следующее: заявку нужно отправлять в ту сетевую организацию, объекты энергетического хозяйства расположены ближе всего к вашему участку. То есть, чьи “столбы” стоят возле нашего дома (даже если дома пока нет), в ту сетевую и обращаемся.
А что делать, если вокруг располагаются объекты сразу нескольких сетевых организаций? Вопрос далеко не праздный, поскольку такое порой встречается даже в небольших поселках, зачастую внося сумятицу в стройный жизненный уклад их жителей. В этом случае мы можем выбрать любую сетевую, при условии, что ее объекты расположены в пределах 300 метров от границ нашего участка.
Подавать заявление нужно по специальной форме — форме заявки физического лица на присоединение по одному источнику электроснабжения энергопринимающих устройств с максимальной мощностью до 15 кВт включительно. Заполнение этой бумаги порой вызывает определенные сложности, поэтому мы подробно рассказали об этом здесь.
Дальнейшее взаимодействие заявителя и сетевой организации по действующему законодательству осуществляется только через личный кабинет на сайте этой сетевой организации. После подачи заявки сетевая рассматривает ее в течение 3 дней, и если каких-либо документов или сведений не хватает, должна на об этом оповестить соответствующим уведомлением. В течение 20 рабочих дней эти материалы нужно предоставить, иначе заявка будет аннулирована. Если с документами все в порядке, то сетевая организация в течение 10 рабочих дней обязана разместить в вашем личном кабинете следующие документы:
- Условия типового договора на ТП.
- Технические условия с перечнем мероприятий ТП.
- Инструкция с перечнем мероприятий по безопасному фактическому присоединению и потреблению для заявителя.
- Счет для внесения платы за техприсоединение.
После размещения документов нам предстоит в течение 5 рабочих дней оплатить счет, что собственно по факту и будет означать заключение договора с сетевой организацией. Классический договор на бумаге заключать не нужно ни очно, ни заочно, поскольку такой порядок не предусмотрен законом. В течение одного рабочего дня после получения сведений об оплате счета сетевая обязана нас об этом уведомить .
Расходы на подключение
Вопрос стоимости технологического присоединения стоит особо остро для частных потребителей электроэнергии. Это связано с недобросовестностью сетевых операторов, которые навязывают заявителям необоснованные ТУ и огромные суммы за подключение.
В действительности же то, сколько стоит провести свет на участок, зависит от:
- запрашиваемой мощности;
- расстояния от земельного участка до ближайшего распределительного объекта: столба, подстанции и так далее;
- количества источников электроснабжения;
- технических условий, необходимых для подключения.
Для физических лиц установлена фиксированная стоимость подключения в 550 рублей при следующих условиях:
- ближайший распределительный объект находится в радиусе 300 м от участка (500 м для сельской местности);
- объем мощности менее 15 кВт;
- количество источников снабжения – не более одного (п. 17 Правил технологического присоединения).
Однако указанная сумма – это лишь стоимость фактического подключения, то есть подводки кабеля до границ участка. Остальные расходы на проводку электрики по территории участка, обустройство электроопор и приборов учета, подготовку проектной документации и прочие обязательные мероприятия несет заявитель.
В результате даже при условии применения минимального тарифа на электрификацию расходы могут составить 5-50 тыс. рублей. В каждом случае объем затрат определяется индивидуально.
Выполнение работ согласно техническим условиям со стороны заявителя
Компания, осуществляющая подключение участка к электроэнергии, обязана обеспечить всё необходимое для подключения за пределами владений заявителя. Обеспечение технических условий на территории своей собственности — обязанность самого заявителя.
Заявитель должен:
- Оплатить технологическое присоединение в сумме 550 руб. (если осуществляется базовое присоединение, иначе сумма может измениться);
- Разработать проектную документацию;
- Выполнить непосредственно сами технические условия, прописанные для заявителя;
- Уведомить сетевую организацию о выполнении ТУ;
- Осуществить осмотр выполненных ТУ совместно с представителем сетевой организации;
- Если в ходе осмотра (см. пункт 5) выявлены недочёты — устранить их.
Порядок подключения электричества
Разобравшись в техническом регламенте подключения электричества, можно переходить к детальному рассмотрению вопроса о порядке подключения электричества к участку.
Такие действия можно разделить на несколько этапов:
- предварительные консультации с работниками и техническим надзором районных электрических сетей, по проекту, мощности и прибору учета;
- получение разрешения;
- создание проектной и сметной документации;
- подключение участка, а также составление всех необходимых документов.
Рассмотрим каждый этап подробно.
Предварительные консультации включают в себя посещение районных электрических сетей, и согласование с ними способа подключения, подрядной организации (имеющей разрешение на проведение работ по подключению), а также прибора учета.
Насчет прибора учета можно сказать следующее. Существуют счетчики, которые проводят фиксацию количества потребленного света затраченного пользователем.
Кроме этого есть приборы, которые фиксируют количество электроэнергии, которая потребляется днем и ночью. При этом ночной тариф ниже, и такие показания проходят фиксацию.
Счетчик день ночь подходит для тех, кто собирается отапливать свое жилье с помощью электрооборудования.
Подготовка проектной и сметной документации
Теперь перейдем к вопросу о создании проектной и сметной документации. В проекте будет указана точка входа сетей в дом и другие постройки, порядок прохода линии от электроопоры, или другого магистрального источника, точки входа на другие постройки, а также мощность линии (380 и 220 Вольт).
Сметная документация предусматривает затратную часть проведения электричества.
Сюда входит стоимость проводов, работы по их прокладке, а также услуги электрических сетей за проведение испытаний (после ввода сети в эксплуатацию).
Последний шаг, это подключение к электричеству. После выполнения всех работ, а также подключения прибора учета, представители компании, которая подает электричество, приезжают на объект, и совершают предварительный пуск света, а также пломбируют прибор учета, проверяя его работу.
Все это делается в присутствии потребителя. Обо всех действиях составляются специальные протоколы пуска и испытаний, на которых ставит свою подпись и потребитель. Без таких испытаний, пользоваться электричеством нельзя, а за самовольное подключение, как известно на потребителя накладываются штрафные санкции.
Правила, которые необходимо учитывать при установке
Для подключения частного дома к электросети можно использовать два варианта: под землей, в заранее подготовленной траншее, и по воздуху. Оба варианта прокладки приемлемы, и, соответственно, хозяин может самостоятельно выбрать подходящий для данного случая способ.
Основным преимуществом ввода до счетчика воздушным путем является то, что проводник всегда можно починить, ведь он на видном месте, и к нему всегда есть доступ. Из недостатков можно отметить, что он всегда провисает над участком, и необходимо на доме ставить специальные крепления, которые бы удерживали кабель.
Хотя прокладка кабеля под землей не портит вид территории, и нет необходимости ставить крепления на дом, все же данный способ имеет и минусы. Например, при возникновении проблемы, очень тяжело ее найти, заменить либо устранить, в этом имеет преимущество прокладка воздухом.
Все же при использовании оголенного проводника следует быть внимательным и ознакомится с конкретными инструкциями, которые необходимо в точности соблюдать для нормальной роботы ввода. Кроме того, дополнительно следует купить изоляторы, а также крюки, которые в последствии устанавливаются на фасад дома. О том, какая бывает арматура для монтажа СИП, мы рассказали в отдельной публикации.
Если здание новое, и еще не было подключено к электросети, то необходимо вначале подготовить документы, позволяющие сделать подключение. Для этого нужно обратится к энергоснабжающей организации.
Цена на замену провода от столба к дому зависит от следующих факторов:
- количество, а также тип опор;
- расстояние к дому от столба;
- марка и сечение кабеля.
При замене электрического ввода необходимо использовать качественный материал. Все же монтаж должен осуществлять квалифицированный специалист, ведь данная работа очень ответственна, и влияет на работу всех приборов в помещении. К тому же при замене провода вы будете иметь дело с электросчетчиком, а вмешиваться в его схему подключения запрещается, все равно придется вызывать представителя энергосбыта.
О том, как производится прокладка кабеля от столба к дому, показывается на видео:
Теперь вы знаете, что собой представляет замена провода от столба к дому, за чей счет она выполняется и какой провод предпочтительнее выбрать. Надеемся, предоставленная информация была для вас полезной и интересной!
Похожие материалы:
- Как провести электричество на участок
- Как заменить вводной кабель
- Как заключить договор на электроснабжение
- Как установить электрический столб
Альтернативные источники электропитания
Если протянуть провод от столба к участку невозможно, можно использовать такие средства:
- Солнечные батареи. Применяются для электроснабжения и отопления дома. Система состоит из 2 модулей общей мощностью 1,25 кВт. Этого достаточно для работы маломощных приборов. Получать энергию в темное время суток или пасмурную погоду невозможно.
- Ветряные установки. Работают в любое время суток, однако зависят от погодных условий. Ветряного генератора мощностью 3-5 кВт достаточно для электроснабжения участка средней площади. Недостатками считаются высокий уровень шума, высокая стоимость (от 90 тыс. руб.).
- Водяные генераторы. Могут использоваться при наличии вблизи реки. Зимой течение замедляется, из-за чего получить нужное количество энергии становится невозможно. Кроме того, перед использованием устройства нужно оформить разрешение.
- Геотермальные генераторы. Используют пар для выработки энергии. Для их установки необходимы геотермальные источники, которых нет в большинстве регионов.
С помощью указанных средств проводят электричество на пустой участок или в жилые помещения. Это помогает сэкономить на электричестве, сделать дом независимым от общей сети.
Что нужно для проведения электричества
Для того чтобы провести электрические коммуникации к собственному участку, нужно выполнить ряд действий в следующем порядке:
- Визуально отыскать близлежащую электросеть. Лучше всего, если это будет сеть в 380 вольт, которая выглядит как 4 проводника на столбах. Если же подобная линия не обнаружена, то рядом возможно расположение сети в 6 кВ, которая выглядит, как 3 проводника на более «солидных» столбах.
- Определить владельца электросети. В первую очередь, об этом стоит спросить у соседей, особенно у тех, кто в последнее время занимался аналогичным вопросом.
- Обратиться в эту организацию и подать заявление на подключение.
- Заключить с организацией договор на обслуживание.
Найти нужную информацию можно в интернете. Поиск осуществлять лучше по адресу, где располагается земельный участок, что поможет найти организацию, занимающуюся сбытом электроэнергии на определённой территории.
Каждый участок обслуживается одной компанией. Сложности могут возникнуть только тогда, когда надел располагается на границе районов обслуживания двух фирм-поставщиков электричества. В таком случае нужно обращаться в ту организацию, столб которой находится ближе.
При подаче заявки нужно выяснить, имеются ли технические условия для подключения. Уточнить информацию можно только в организации, которая будет заниматься сбытом электроэнергии.
Плюсы работы со специализированными компаниями
Специализированные компании обладают достаточным количеством специалистов с образованием и опытом. К тому же, заказав монтаж, вы можете не переживать по поводу качества оборудования и инструментария. Преимуществами компаний являются следующие параметры:
- профессиональная установка современного качественного оборудования и демонтаж старого;
- обеспечение рационального использования электроэнергии;
- монтаж основной системы электроснабжения до 1000 вольт;
- установка и подключение электрощитов, устройств защитного отключения (УЗО), автоматических выключателей, электросчетчиков, регуляторов;
- подключение бесперебойных источников питания и систем автоматического включения резервных блоков;
- монтаж систем заземления и молниезащиты;
- установка уличных осветительных приборов;
- запуск и тестирование электрической сети;
- подключение оборудования и всей системы.
Смета составляется с учетом строительных норм и правил устройства электроустановок. Почему обязательно привлечение специалистов? Ответ прост: потому что подключение, проведенное специалистами посредством сотрудничества с лицензированной компанией, обеспечивает получение оптимального варианта организации электромонтажных работ.
Как завести электричество на участок?
Провести электрический кабель на участок можно двумя способами:
- воздушным способом;
- подземным способом.
Выбор типа присоединения к сетям, обычно, решается по усмотрению местных властей. Если в вашем поселке возможно использовать оба способа, эксперты советуют отдать предпочтение такому варианту, который позволит провести линии электропередач кратчайшим путем.
Крайне важно, чтобы любые работы проводились строго по предписанным техническим условиям (ТУ). Если присоединение к электросетям будет выполнено с нарушениями, инспекторы МОЭСК имеют право не принять работу и отказать в подаче электроэнергии. В этом случае собственнику придется все исправлять и делать заново
В этом случае собственнику придется все исправлять и делать заново.
Поэтому для того, чтобы правильно и оперативно подключиться к сетям, без лишних расходов и головной боли, рекомендуется обратиться к специалистам. В Подмосковье есть ряд профильных фирм, которые оказывают услугу подключения «под ключ». На все про все — 2-3 дня, цена вопроса — 15-30 тыс. рублей.
Сколько это стоит
Все зависит от изначальной ситуации и объема работ, который потребуется провести электроснабжающей компании.
Установлена лишь минимальная стоимость при подключении от существующего источника без изменения уровня напряжения с близкого расстояния (500 метров в сельской местности) — 550 руб. Остальные манипуляции потребуют доплат, и за свой счет вам придется приобрести оборудование для электрификации.
Установка столбов для монтажа электросетей, повышение уровня напряжения, создание нового присоединения к электросети (если ранее его не было) – все это увеличивает стоимость подключения электричества к земельному участку, причем, существенно. И еще один важный момент: эти цены устанавливаются разными в разных регионах.
Что потом
После того, как разрешение и технические условия получены, нужно разработать проект электрификации участка. В принципе, составить план разводки проводки по дому можно самостоятельно, но если дом будет большим, с подсобными и техническими помещениями, с выводом электричества в зону установки насосной станции или насоса для подачи воды, лучше заказать проект в специализированной организации. И лучший вариант — в той энергосбытовой организации, куда вы подавали заявку на подключение. Проблем с приемкой будет куда меньше.

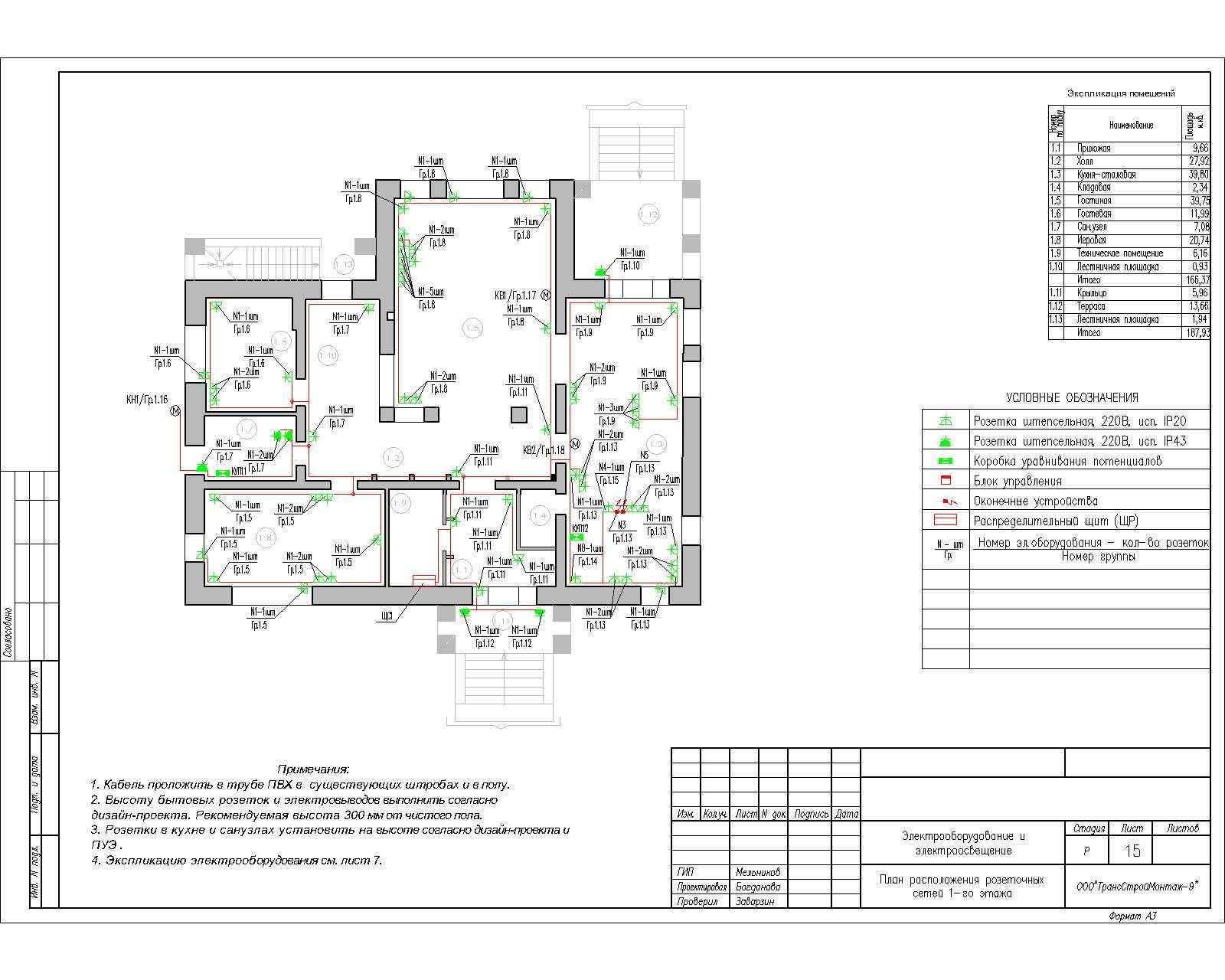

Пример проекта электрификации дома
Если проект будете составлять сами, его нужно будет согласовать в энергосбыте. Если требования соблюдены, вам его утвердят, если есть нарушения, укажут, что нужно поменять. Внеся изменения, снова подаете проект на подпись. Только имея на руках готовый подписанный проект, можно приступать к его реализации.
Как подключить электричество к частному дому
Подключение электричества к дому во многом аналогично подключению электричества к земельному участку. Перед тем, как подключить к электричеству дом, нужно подготовить и подать в электросети заявление с пакетом документов. Набор документов аналогичен, порядок и сроки рассмотрения тоже.
Однако, подключить электричество к дому часто оказывается сложнее из-за недостаточной выделяемой мощности. Государство гарантировано выделяет на частное домостроение мощности 15 кВт. Часто этого мало, и владельцы обращаются с запросами в районную энергетическую комиссию за специальными техническими условиями. Если мощности в районе ограничены, то наверняка будет дан отказ, оспорить который невозможно. Поэтому до приобретения участка под застройку нужно уточнить возможность получения дополнительных мощностей электроэнергии, и только после этого покупать участок. В противном случае при недостатке мощности застройщик, не сможет эксплуатировать электрооборудование, на которое рассчитывал изначально.
Шаг 1 — купить оборудование
По выданным техническим условиям нужно будет приобрести в специализированном магазине указанное там оборудование:
- счетчик
- автомат
- рубильник
- бокс для наружной установки
Бокс устанавливается на стену дома или опору, коммутация должна соответствовать требованиям ПУЭ и ТУ. Провода от бокса нужно провести к распределительному щиту в доме.
Шаг 2 — выбрать кабель
Ввод электричества в дом предусматривает несколько вариантов:
- «Уличный» кабель СИП (самонесущий изолированный провод из алюминия). Этот вариант специалисты категорически не рекомендуют ‑ работать с жестким проводом неудобно.
- «Домашний» кабель ВВГ нг сечением 6 или 10 кв. мм. В месте ввода электрического кабеля в дом делается разрыв ‑ внешний кабель СИП переходит во внутренний ВВГ нг. Специалисты электросетей нередко возражают против разрывов, объясняя это возможностью хищения.
Компромиссом может быть монтаж в точке разрыва перед вводом в дом дополнительного автомата двух- или четырехполосного (по количеству фаз). Автомат монтируется в отдельном опломбированном боксе. СИП идет от источника до автомата, а далее подключается ВВГ нг в гофротрубе.
Трубостойка для ввода электричества обязательна для выполнения технических условий энергоснабжающей организации. Она представляет собой полую трубу для подвода кабеля от места подключения. Если кабель подводится под землей, то трубостойка вкапывается в грунт или монтируется на подготовленном основании. Она представляет собой приемное устройство с металлическим ящиком, в котором установлен электросчетчик и вводные автоматы. Если кабель подводится по воздуху, трубостойка (труба без ящика) монтируется на крыше дома. Место монтажа и способы крепления указываются в проекте.
Шаг 3 — вызвать специалистов для подключения
Специалисты электросбыта выполняют следующие работы:
- подключение электричества к дому от столба;
- опломбирование счетчика с составление акта о подключении.
